在武汉雷神山医院、晋江市医院、广西小汤山-南宁邕武医院陆续完成交付后。今天我们将报道达实与贵阳版“小汤山”-贵阳将军山医院的建设故事。?
为切实做好疫情防控和救治工作,1月30日,在贵州省委、省政府的支持下,贵阳市启动公共卫生救治中心应急工程项目(将军山医院)建设。据悉,将军山医院一、二、三期工程将于2月20日全部建成。项目启动后,多家企业在项目建设中全力以赴推进建设进度,在与时间竞速、与疫情抗争的战斗中,用行动诠释了责任担当。
![640.jpg](http://www.csdas.cn/siteadmin/ueditor/net/upload/2024-12-31-25e14fa8e3-76a5-48eb-9fae-72adbedf47e9.jpg)

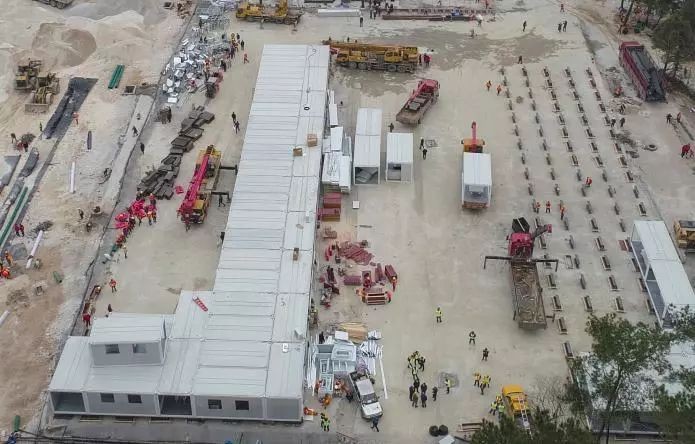

2月3日,达实智能凭借数百家大型医院的服务经验,采用基于自主创新的C3物联网智能终端解决方案,积极收集贵阳“小汤山”项目相关信息,主动了解相关情况。
2月5日,接触到负责该项目医疗区、后勤区的安防监控系统(含监控中心)、ICU探视系统、门禁系统等建设任务的本地知名信息技术综合服务商信通达,达实物联贵州办李玉飞经理面对因疫情影响多人无法到岗的窘境带领技术经理刘勇迅速响应,通过与工程商项目负责人密切沟通、详细了解项目情况后,制定技术方案,确认产品清单和实施方案。
2月6日,由于医院建设时间紧,任务急,通过与公司领导汇报沟通、协调,我司连夜通过航空物流将项目建设所需的门禁系统产品应急优先发出。
2月7日上午,达实物联技术经理刘勇只经过简单的防护措施后和工程商人员一起驾车载上门禁设备前往项目现场。现场了解到机房仍在装修,尚不具备入驻部署条件;此外通道门体未安装,暂无法安装读卡器和门锁;临时调整为先进行控制器的安装及接线指导。然而由于工期紧导致前期布线标签不够清晰、规范,重新排查花费较长时间,直接影响控制器的安装接线进度。
![640 (1).jpg](http://www.csdas.cn/siteadmin/ueditor/net/upload/2024-12-31-25db365301-3eeb-41e5-9dc0-e51c2826abc3.jpg)
2月8日凌晨1点,机房装修完成,马上组织搭建门禁系统平台。又遇到工地发电系统供电不稳,经常停电,直到凌晨3点系统平台才搭建完成。此时项目网络及设备供电仍未解决,决定将控制器逐个直连设置相关的参数、IP等,保证设备安装网络、供电保障情况下功能正常、即插即用。
2月8日早上6点,达实李玉飞和刘勇返回定点酒店休息。早上9点接到项目现场部分门体安装完毕,具备电锁及读卡器的安装条件,马上赶到现场。完成了大部分设备的调试安装以及门禁平台软件部署、常见故障处理等培训和交底后,晚7点返回住所所在村自行隔离。

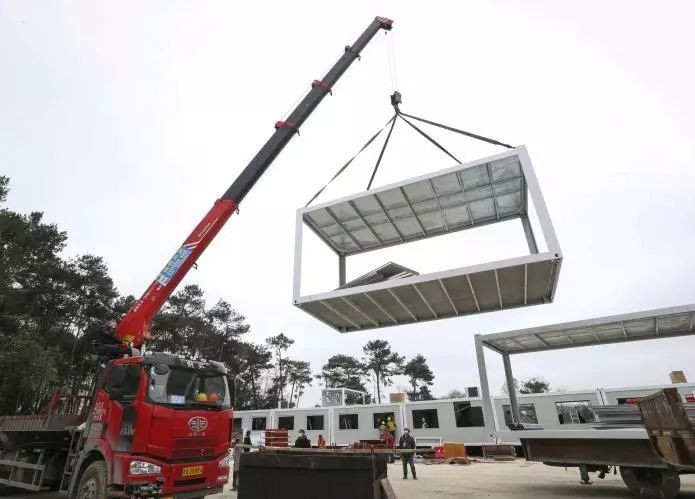

由于项目现场几十家单位同时进行,存在多工种交叉施工,到2月10日项目一期所有门禁设备安装完毕。2月13日,项目一期门禁系统交付验收,二期项目在紧张施工中。
![640 (2).jpg](http://www.csdas.cn/siteadmin/ueditor/net/upload/2024-12-31-258052cb5f-a751-4448-b8a5-c8c5e6fde6ae.jpg)
贵阳将军山项目一期分三个区域,在进出各区的通道设置门禁,严格控制各区域的进出人员、进出双向验证。我公司刘勇技术团队完成一期现场工作后已按要求进入14天隔离期,同时在远程保障一期项目系统的正常运行,并指导项目二期、三期门禁系统的指导工作。
同时要感谢在贵阳将军山医院现场奋战的达实华西区两位同事-- 李玉飞、刘勇。是你们的在岗位上的坚守,完成了一场无硝烟的战役。
![640 (3).jpg](http://www.csdas.cn/siteadmin/ueditor/net/upload/2024-12-31-251b54fb79-540a-4d5d-8491-83a9adf31eea.jpg)
![640 (4).jpg](http://www.csdas.cn/siteadmin/ueditor/net/upload/2024-12-31-2536360a08-10ed-4c69-aed1-ce004d4616e2.jpg)
疫情就是命令,参与就是奉献,作为达实人,能为防治疫情出一份力,让病人有一个治疗康复的地方,感到无比的自豪,目前院区已开始收治病人,希望疫情早日结束,病人早日康复,爱出者爱返,福往者福来。
